没有好施工会影响空调效果!温格工艺+高端设备=好效果!
中央空调属于定制品,前期会涉及到排管排线的布局,不同户型,所用中央空调系列也不同,方案也不同,建议大家前期可以带着有尺寸的户型图到专业的门店进行方案设计和报价,就施工方面而言,没有好施工会影响空调效果。
没有好施工会影响空调效果
你必须要知道的重要时间点:

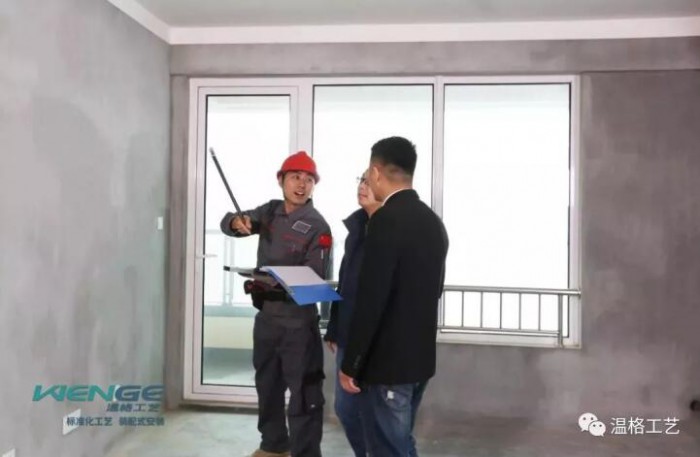

(1)确认定位时间:合同签好后,中央空调商家客服会咨询你家的装修公司哪天来水电定位,一般要提前3-5天通知中央空调商家进场,一起上门初步定位;确认定位详细内容(例如哪天开始进场等)并签字确认。
(2)进场施工:一般水电做完后,中央空调施工人员会跟装修公司和业主确认进场,开始施工。

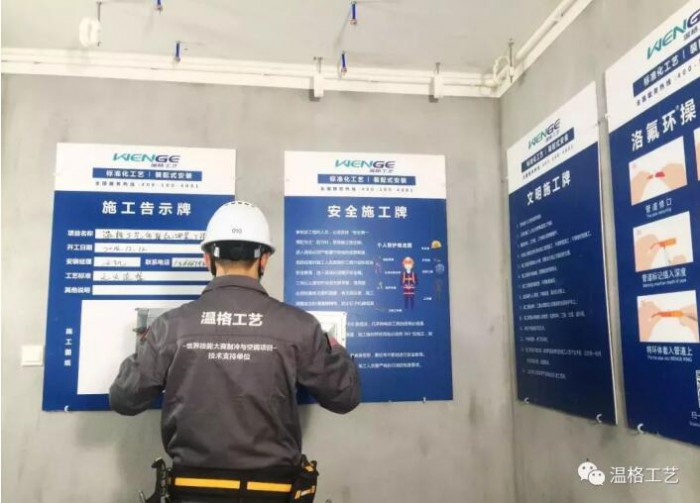

1、货物进场

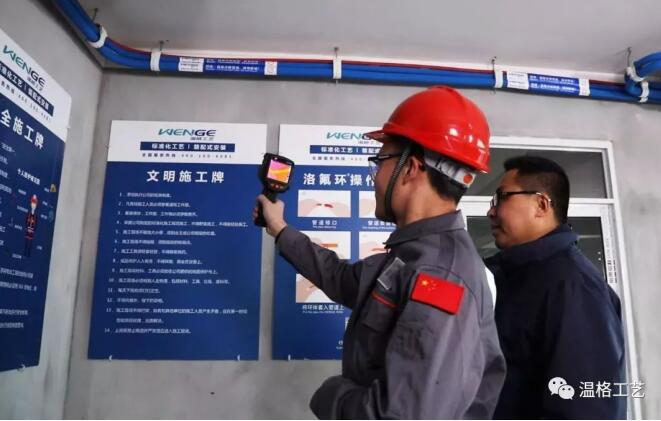

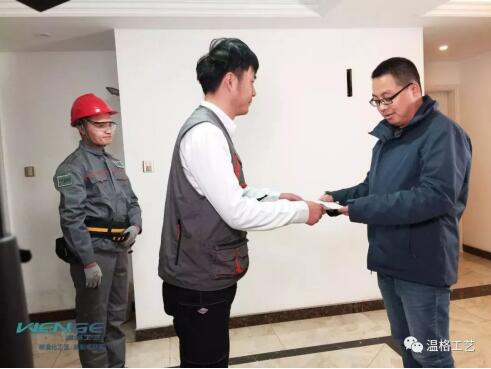

送货进场,中央空调机器要靠边摆放整齐,正规施工人员都需要穿统一的工作服进场施工,并在屋内悬挂“公示牌”:能清楚的知道业主家负责安装人员,责任到人;正规的施工会给业主一个保障,由一个团队负责一家施工,全部完工后再做另外一家的活动,不会为了多做活而赶工期。

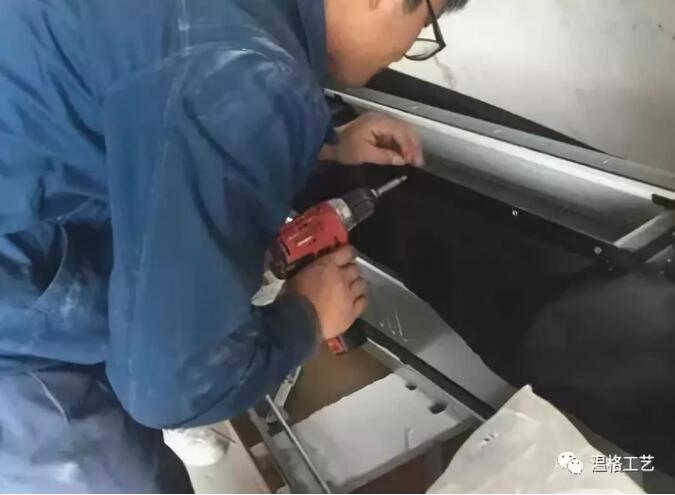

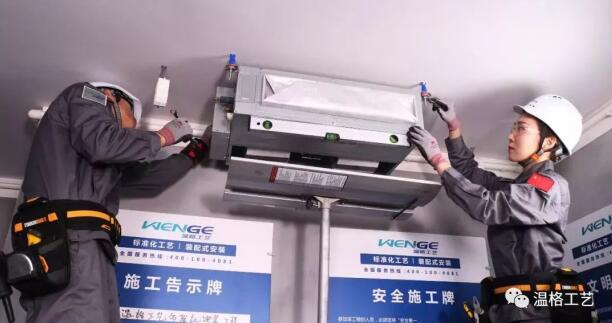

2、内机安装
每台内机都需要进行重新“穿戴”。
内机在安装时离房顶距离不得小于1公分,避免机器运行时与墙顶产生共振,也是容易产生噪音的原因之一。同时内机必须吊装与水平位置,安装后需要用专用工具测量,检测机器是否水平。
(1)订上帆布:送风,风被吹出来不会散。还有缓冲避震的作用。

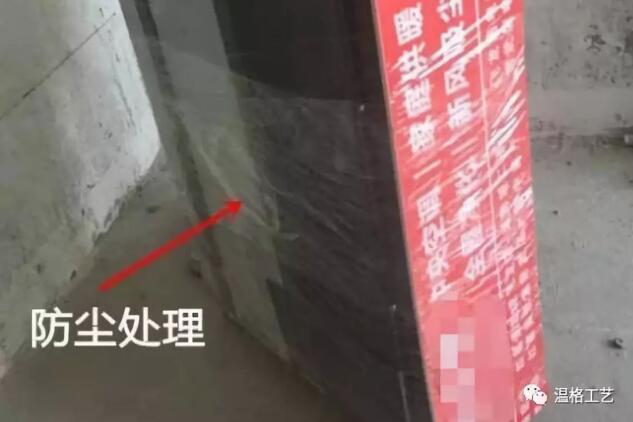

(2)做防尘处理:用胶带把整个机器都包裹起来,因为中央空调是在装修前期的安装,包裹好后面施工产生的扬尘不会进入到机器里,影响使用。
(3)贴上标识贴:留有公司客服人员电话,万一装修公司工人在施工中有问题,需要联系中央空调施工,可以直接方便联系。
3、冷媒铜管的安装

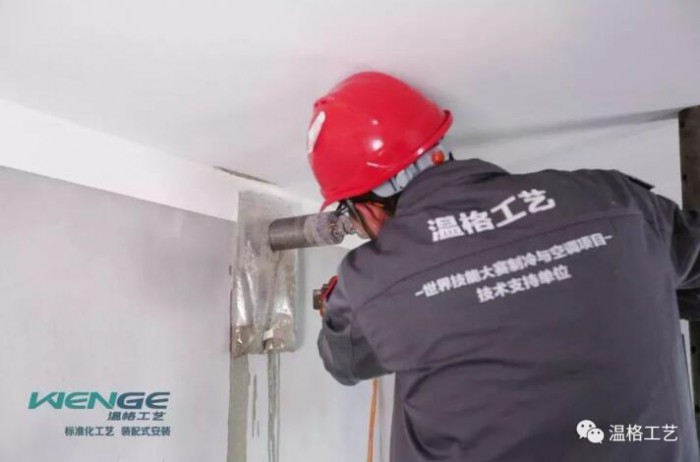

安装完内机后就开始安装冷媒铜管,这是中央空调安装过程中最重要的一个环节。
注意点:
(1)管路都需要横平竖直,这里有个小猫腻要告诉大家,市面上一些门店在前期售卖的时候会报价比较低,其中有一部分原因是管路,少算,在实际施工的时候直接“两点间拉直线最短距离”,是节省材料了,但是家里整个空间到处都是乱七八糟的管道,也不方便维修。
(2)所有的焊接点应该是铜管与分歧管的连接处进行焊接,不能铜管与铜管焊接;
(3)在焊接过程中必须在铜管内冲入氮气;
(4)焊接完成后应该用高压氮气进行管内吹灰,保持铜管内清洁。
4、充氮保压

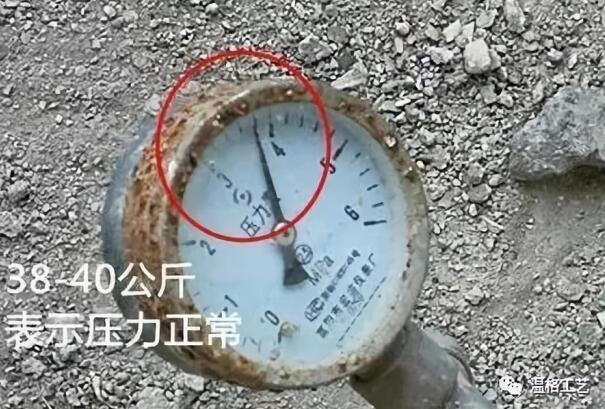

焊接完成后必须对铜管进行压力测试,往铜管内充入一定压力的氮气进行保压,一般压力测试时间为24小时。
如果测试过程中压力表有下降,则应该检查冷媒管焊接是否有问题。为了保证安装施工到位,所有压力表在常规24小时保压后不做拆除,保持到外机通电测试前才拆除,充分保证冷媒系统的安全运行。
5、冷凝水管的安装
(1)冷凝管从内机接出后至室外或地漏,至少保持1%的坡度。
(2)安装透气帽,水管有空气的话,可以通过透气帽排出。在排水使用过程中不会有噪声产生。
(3)贴“铜管已保压”、“水管已试水”标签:
铜管:因为是中央空调内是气体保压,如果人正好在前面的话是会残疾的,人性化提醒装修公司师傅此处是有大气压带管道,不要靠近,不要碰。
水管:水管是有一定坡度,才能自然流出,如果水管抬高了,冷凝水会倒灌进机器里,导致机器漏水、提醒在施工的时候不要抬高水管。

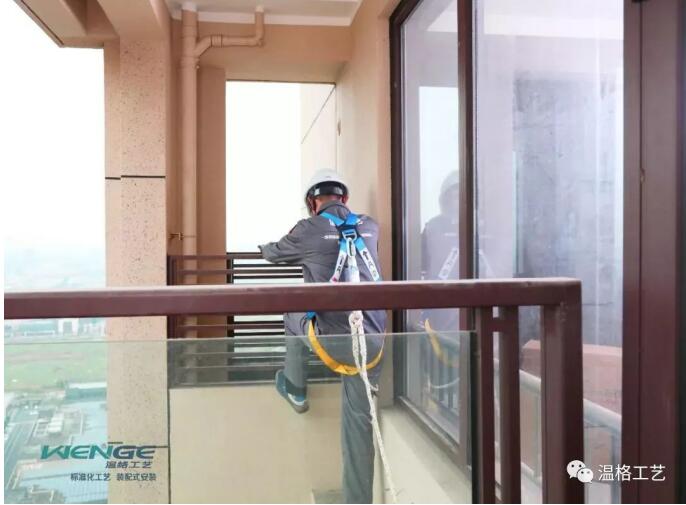

6、安装外机
外机风扇出风口必须在1-1.5米内,外机后部15公分之内无遮挡物,所有落地脚必须安装减震块,保证外机运转正常。

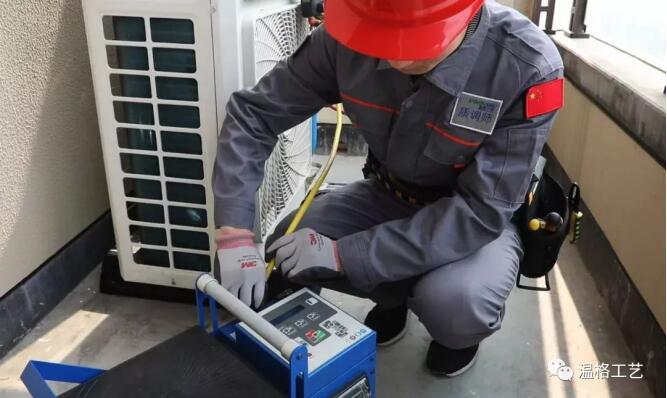

7、抽真空
外机安装完毕后在充填冷媒前需要对冷媒管进行抽真空,把管内的空气抽出,保持管内干燥、无水分,否则空气和水会与冷媒混合产生冰晶,严重的会造成设备损坏。
8、充填冷媒
冷媒剂也是影响空调使用效果的关键,市面上假货也不少,假货杂质多,会影响寿命,当然直接影响效果。

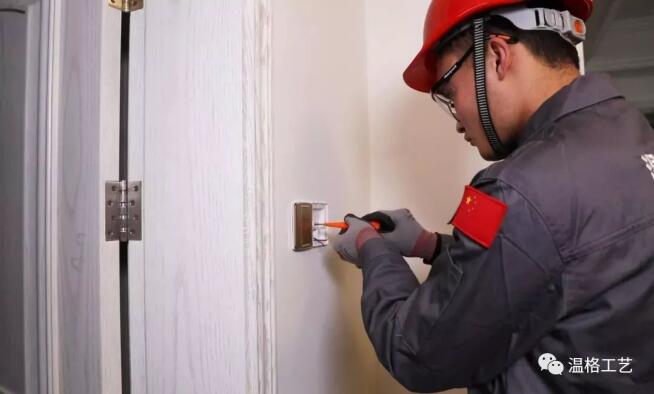

9、风口安装
出风:安装的工作人员告诉小编,要提醒大家,家里造型是否有“灯带”,如果有灯带的话,会导致空调的风无法下来,会一直积在灯带里,影响使用效果。
回风:保证回风顺畅,要留有检修位置。小编发现在的施工现场,每一台内机,都没有两边直接靠墙,最边上都是管道,这是因为施工的时候留有30公分检修口,不会为了迎合业主做造型而委屈空调的效果。
10、调试和维护
全部安装好后,正规的中央空调施工人员需要进行现场调试,开机是否正常,运行是否正常,所有的细节检查安装是否到位,是否有异样, 制冷制热是否正常等,每个细节都要帮助业主检查到位,在所有机器调试好后,才会交付给业主。
