地暖施工工艺分步详细讲解,值得收藏!

   日期:2020-09-22     来源:中国地暖网
核心提示:随着人们生活品质的提升,地暖已经不在是北方寒冷地区家庭中必不可少的取暖设施,也逐步在南方冬季比较潮湿的地区开始普及。因为地暖可以在室内形成脚底至头部逐渐递减的温度梯度,给人以脚暖头凉的舒适感,还很符合中医“温足而顶凉”的健身理论,是目前最舒适的采暖方式。
  随着人们生活品质的提升,地暖已经不在是北方寒冷地区家庭中必不可少的取暖设施,也逐步在南方冬季比较潮湿的地区开始普及。因为地暖可以在室内形成脚底至头部逐渐递减的温度梯度,给人以脚暖头凉的舒适感,还很符合中医“温足而顶凉”的健身理论,是目前最舒适的采暖方式。

  一、地暖施工工艺流程

  材料进场→材料报验→检查作业面→固定分、集水器→铺设苯板、铺设膨胀条→铺设地暖反射膜(可预先敷设)→敷设地暖管并固定→连接分水器→设置伸缩套管→安装压力表→混凝土填充层浇筑前进行中间试压(第一次试压)→带压回填混凝土→试压(第二次试压)验收。

  二、施工程序及技术要求(施工、安装质量控制措施)

  (1)施工前,楼地面找平层应检验完毕。

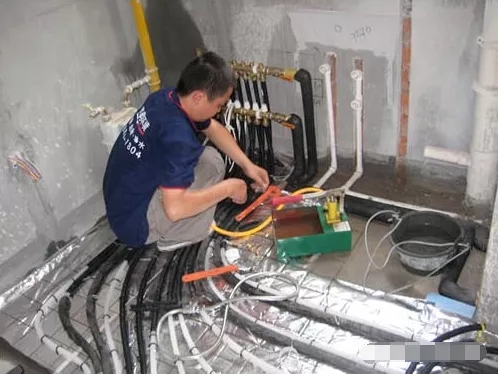

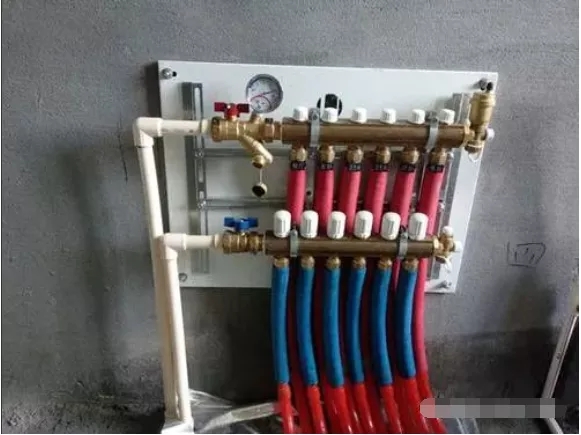

  (2)分、集水器的安装分、集水器用4个膨胀螺栓水平固定在墙面 上,安装要牢固。

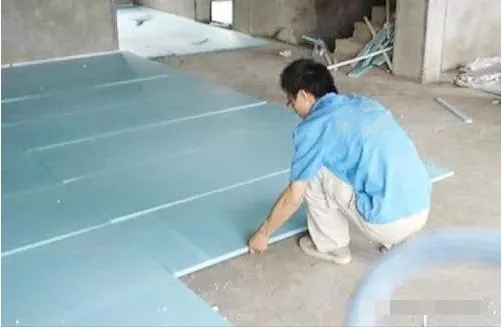

  (3)在找平层上铺设保温层(如2cm厚聚苯保温板),保温层要铺设应平整、搭接严密。
  (4)在保温层上铺设专用的地暖反射膜(可预制或现场铺设)。

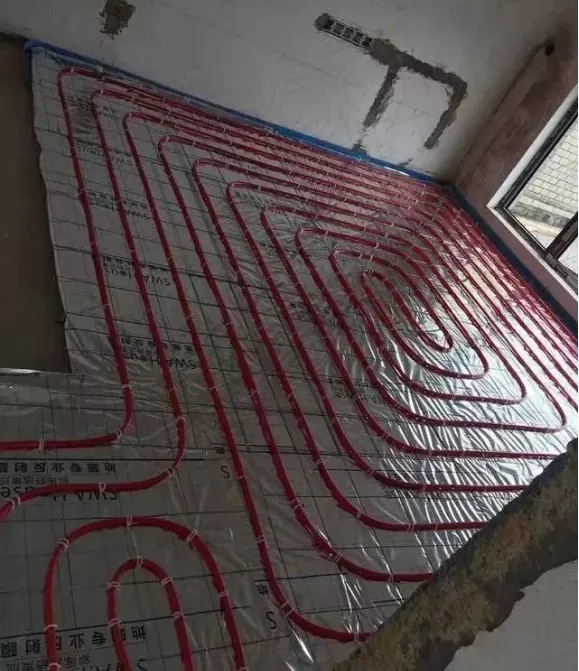

  (5)加热管的配套和敷设按设计要求间距和走向敷设,直管段部分固定点的间距为0.7?-1.0米?,弯曲管段部分的固定点的间距为0.2?-0.3?米?,大于90°的弯曲管段的两端和中点均应固定。加热管的弯曲半径不宜小于?6?倍管外径。安装过程中要防止管道被污染,每回路加热管铺设完毕,要及时封堵管口。埋设于填充层内?的加热管禁止有接头。

  (6)检查铺设的加热管有无损伤、管间距是否符合设计要求后,系统冲洗后逐回路进行水压试验,从注水排气阀注入清水进行水压试验,具体 按《地面辐射采暖工程施工技术规程》要求。

  (7)当边长超过6米或地面面积超过30平方米时,应按不大于6米间距设置伸缩缝,伸缩缝的尺寸为5~8mm?,高度同细石混凝土垫层。加热管穿越伸缩缝时,应设置长度不小于?100mm?的柔性套管。

  在分水器及加热管道密集处,管外用柔性套管保护,以降低混凝土热膨胀。

  (8)加热管验收合格后,回填细石混凝土,加热管保持不小于?0.4Mpa的压力;垫层应用人工抹压密实,不得用机械振捣,不许踩压已铺设好的管道,垫层达到养护期后,管道系统方允许泄压。
  (9)填充层养护期满后应再次进行系统试压,以确保地暖不渗不漏,达到设计及使用要求。
